nahwaerme
nahwaerme-logo

Biomasse-Heizwerk Götzis Wir heizen Götzis sauber ein.

Biomasse - nachhaltig und versorgungssicher

Holz als Energieträger ist zu 100 Prozent erneuerbar und gewährleistet regionale Wertschöpfung. Die Lieferanten für Hackschnitzel, Spreißelholz, Rundholz und Sägerestholz kommen aus einem Umkreis von nur zwölf Kilometern.

Biomasse-Nahwärmeanlage Götzis

Wärmeabnehmer im Endausbau
150 Objekte mit 750 Haushalten und 200 Gewerbebetrieben
Energieproduktion
14 Millionen Kilowattstunden
Trassenlänge
7,6 Kilometer
Brennstoffbedarf Biomasse
18.000 Schüttraummeter
Wärmebelegung Netz
1.800 kWh/Meter Trasse
Investitionssumme
7,5 Millionen Euro
Gesellschafter
Marktgemeinde Götzis, Dorfinstallateur, Wilhelm+Mayer, IP/ZM3
Holzplatz Hopbach
Lagerkapazität von 9.000srm Hackgut und 5.000rm Rundholz
Biomasse-Nahwärmeanlage Götzis

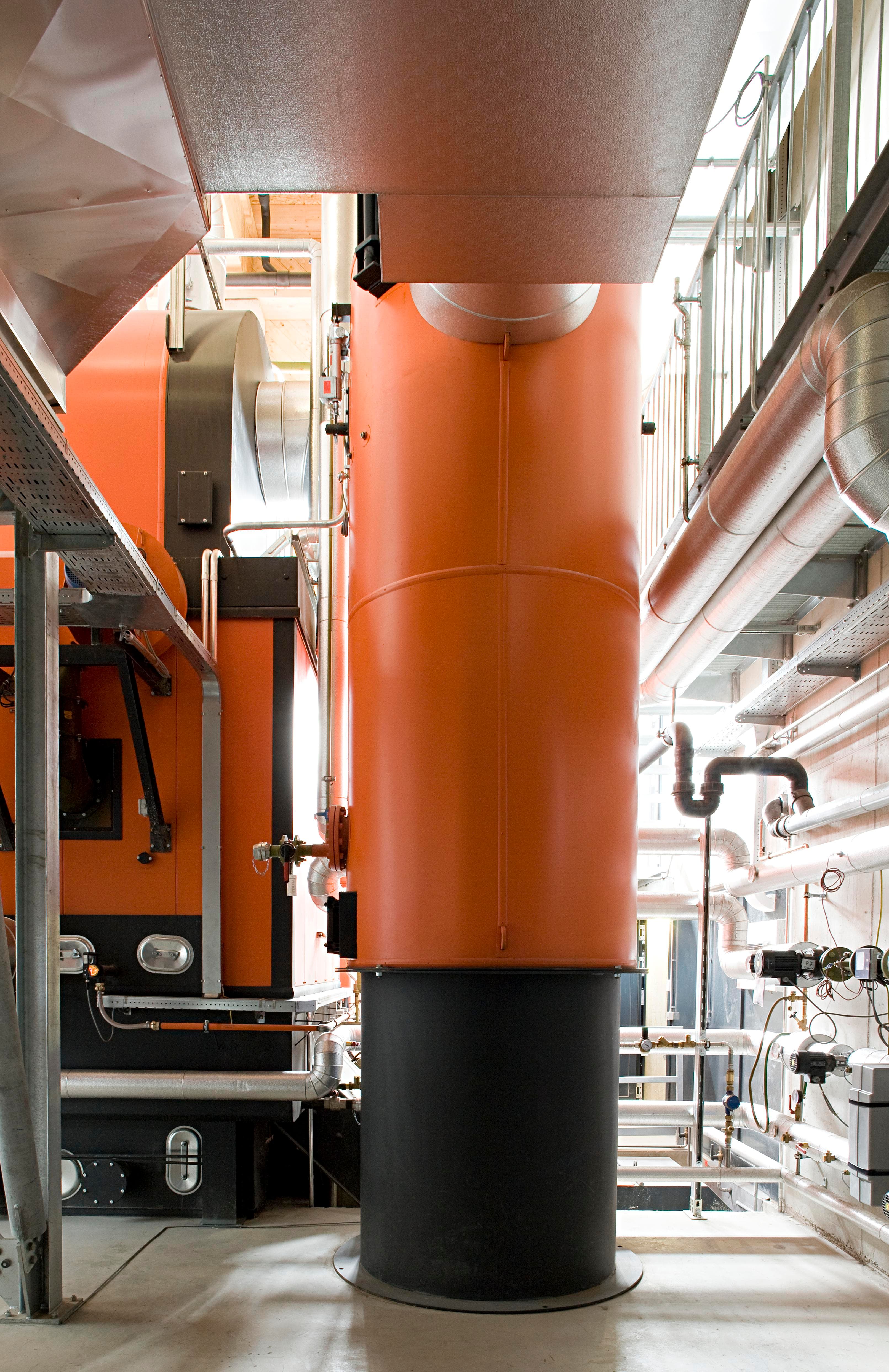

Eckdaten Technik

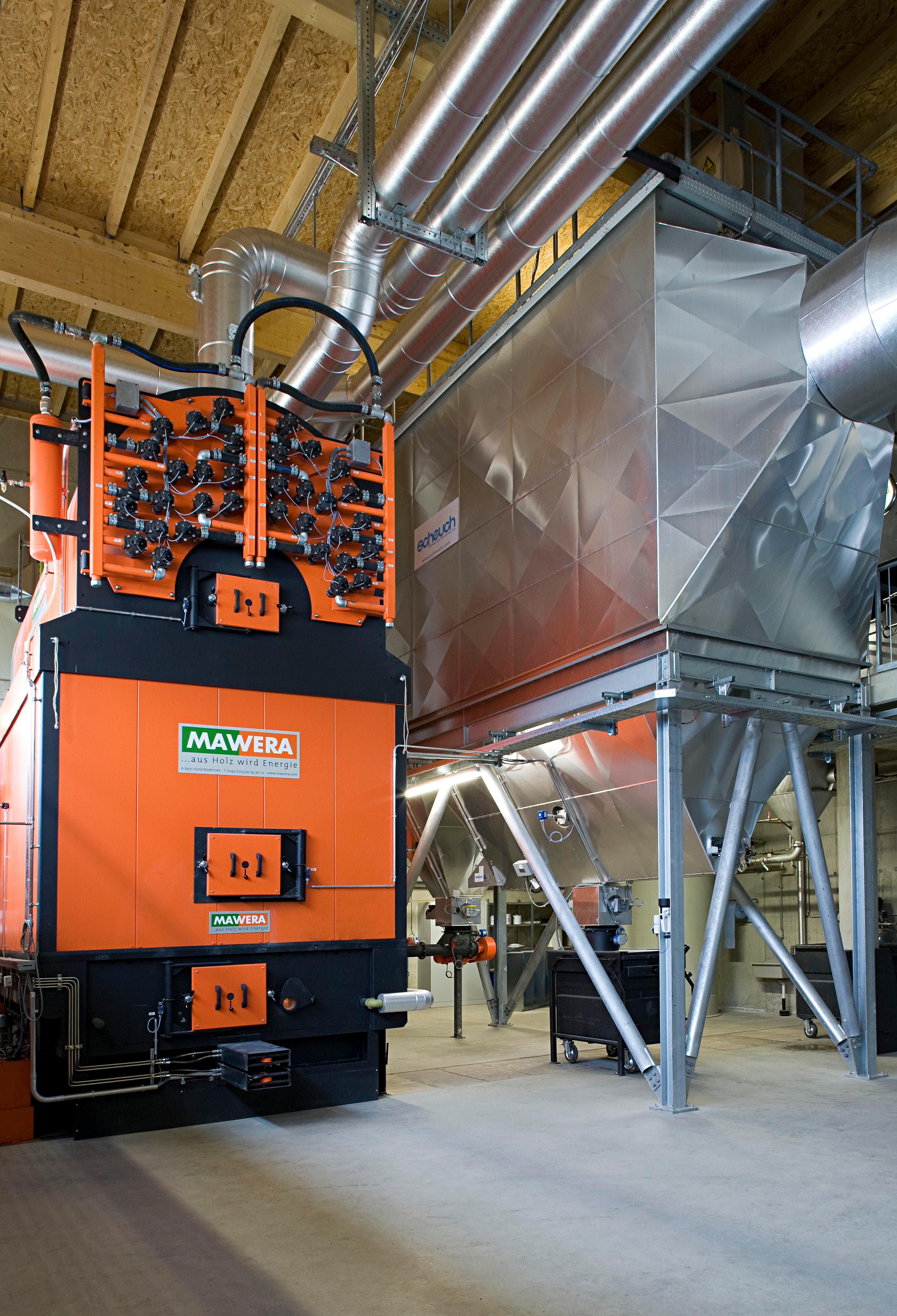

Leistung Biomassekessel
3.300 Kilowatt
Leistung ECO (Abgaswärmetauscher)
300 Kilowatt
Leistung Spitzenlastkessel /Ausfallsabsicherung Erdgas
3.700 Kilowatt
Leistung Ausfallsabsicherung dezentral Öl
ca. 2.000 Kilowatt
Leistung Biogas-BHKW zur Eigenstromversorgung
70 Kilowatt elektrisch, 100% Abwärmenutzung im Nahwärmenetz
Heizungspuffer
20.000 l
Systeminhalt
100.000 l
Wochenbunker mit Lufttrocknung
Fassungsvermögen 600 Schüttraummeter
Eckdaten Technik

Nahwärme - energieeffizient und umweltverträglich

Die zentrale Energieerzeugung im Nahwärmenetz ist ein zukunftsfähiges Modell und sichert höchste Effizienz sowie Flexibilität für die Berücksichtigung zukünftiger Innovationen. Ein ausgeklügeltes System zur Abgasreinigung und Wärmerückgewinnung macht das Heizwerk Götzis zur saubersten und effizientesten Anlage in Vorarlberg.
Netzplan

Netzabdeckung

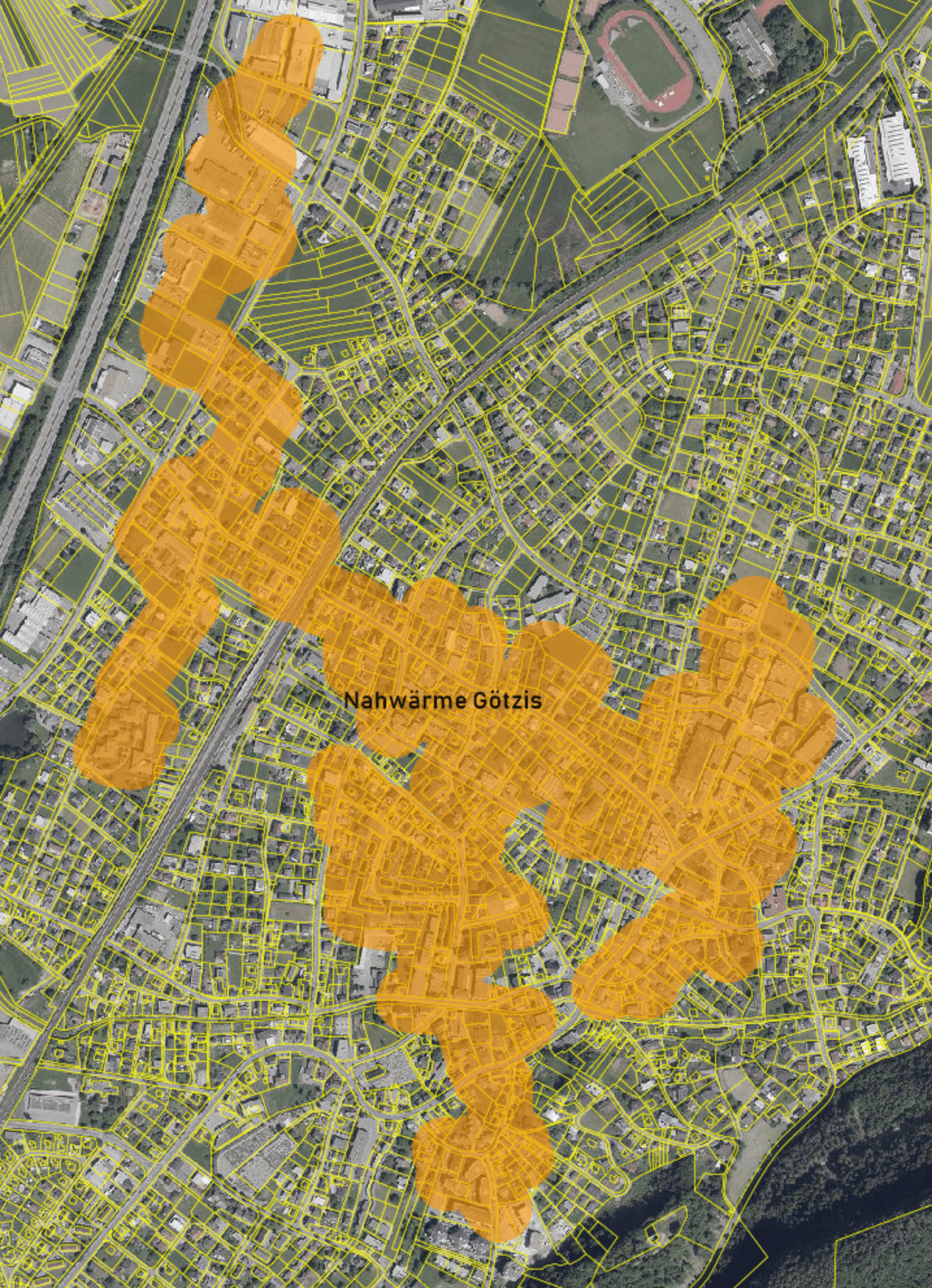

Das Versorgungsgebiet der Nahwärme Götzis kann im Vorarlberg Atlas abgefragt werden. Farblich dargestellt sind Regionen im Umfeld von 50m der Versorgungsleitung. Bei Anschlussinteresse können Sie hier die Verfügbarkeit prüfen bevor sie Kontakt mit uns aufnehmen. Eine individuelle Beratung erhalten Sie gerne persönlich.
Netzplan ansehen
